A Colômbia adiou mais uma vez a entrada em operação da Colectora, a linha de transmissão projetada para transportar mais de 1.000 MW de energia eólica de La Guajira para o Sistema Interligado Nacional. O projeto não entrará em operação antes de agosto de 2026 e agora está previsto para abril de 2027.
O novo atraso se explica pela certificação de 18 comunidades adicionais que precisam passar por consulta prévia , além de problemas de segurança registrados durante este ano, de acordo com Fredy Zuleta, gerente geral da Enlaza.
A infraestrutura é fundamental para um portfólio de sete parques eólicos, totalizando aproximadamente 1050 MW , uma capacidade equivalente a cerca de 10% da demanda máxima do país, segundo as informações fornecidas. No entanto, nenhum desses projetos está atualmente em construção.
O projeto da via coletora foi concedido ao Grupo Energía Bogotá em fevereiro de 2018 e posteriormente assumido por sua subsidiária Enlaza. Desde então, o projeto passou por um amplo processo de consulta com as comunidades étnicas localizadas ao longo de seu trajeto.

Essa etapa foi formalmente encerrada em junho de 2023, após mais de cinco anos de negociações, o que permitiu avançar com o licenciamento ambiental e, posteriormente, com a construção.
O surgimento de novas comunidades certificadas está, mais uma vez, modificando o cronograma de um projeto que já está em andamento há mais de oito anos desde sua aprovação.
O projeto está dividido em dois segmentos principais. O trecho sul, entre Cuestecitas e La Loma, tem 247 quilômetros de extensão e já está 100% concluído , enquanto a Enlaza planeja energizá-lo nos próximos dias.

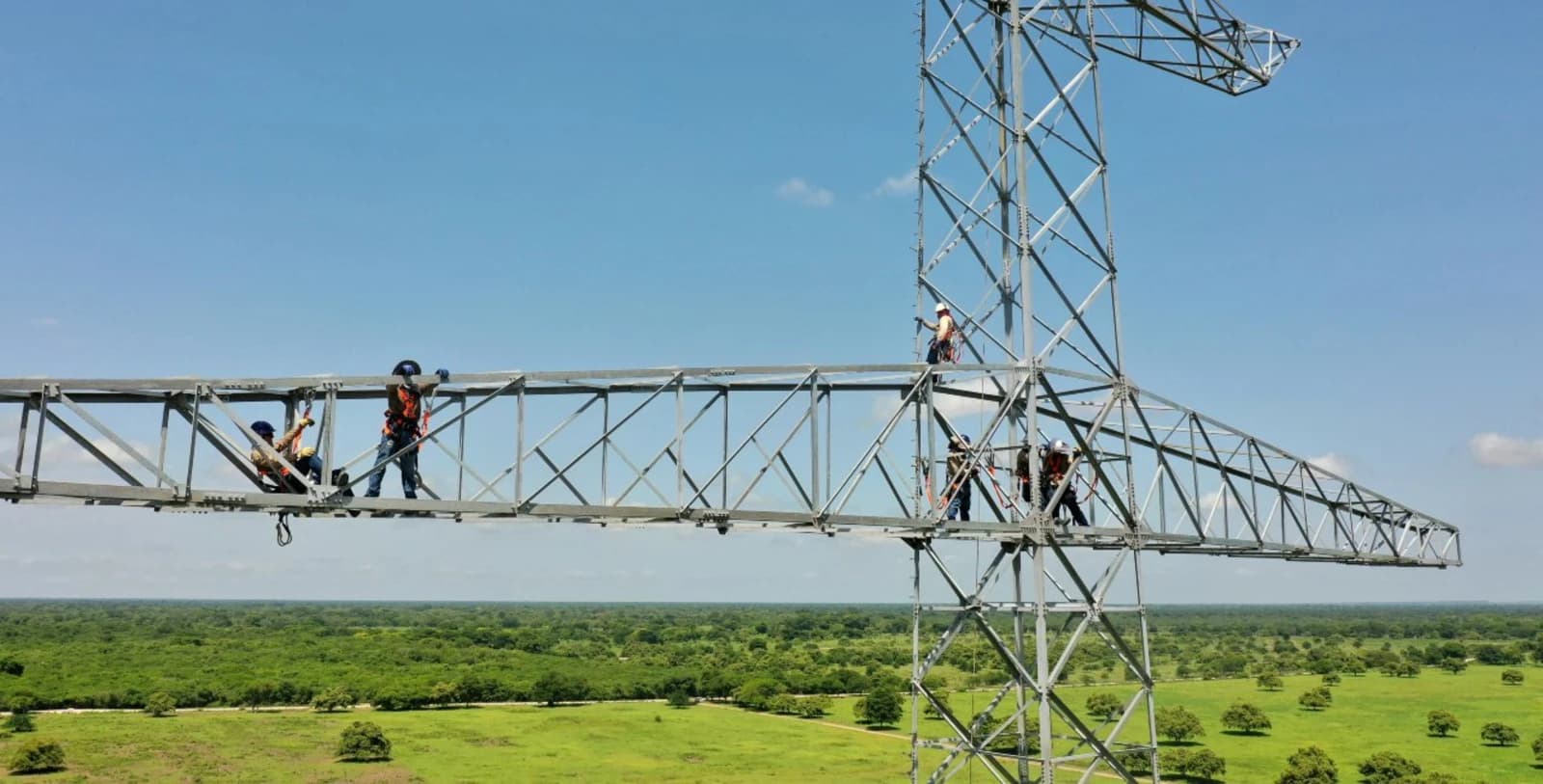

O trecho norte, entre Colectora e Cuestecitas, compreende outros 228 quilômetros e é atualmente o que apresenta os maiores atrasos. Ali, a montagem das torres já está mais de 80% concluída, enquanto as obras civis da subestação de Colectora estão totalmente finalizadas.
De acordo com as informações fornecidas, os trabalhos físicos restantes poderiam ser concluídos em menos de dois meses. No entanto, a necessidade de concluir as novas consultas preliminares impede que a linha integrada entre em operação dentro desse prazo.
A transmissão está progredindo, mas os parques eólicos ainda estão pendentes.
O coletor terá um comprimento total de 475 quilômetros e operará a 500 kV , o nível de tensão mais alto utilizado na Colômbia.
Sua principal função será transportar para o interior do país a energia renovável gerada em La Guajira, um dos territórios com maior potencial eólico no mercado colombiano.
O plano original previa a conexão de sete parques, totalizando aproximadamente 1050 MW .
Esses projetos incluem Tumawind e Chemesky , da Enel Green Power; EO200i , da EPM; e quatro projetos da AES Colômbia, identificados como JK1, JK2, JK3 e JK5 .
O cenário de geração, no entanto, também mudou durante o desenvolvimento da infraestrutura.
A Enel Green Power anunciou que não dará continuidade aos seus projetos, enquanto a EPM mantém o projeto EO200i suspenso, apesar de possuir uma licença ambiental válida.
Desse grupo inicial, os projetos da AES Colômbia são os que continuam avançando , de acordo com as informações fornecidas.
Isso cria uma situação particular: embora a linha esteja progressivamente perto da conclusão, grande parte da capacidade de energia eólica para a qual foi projetada ainda não está disponível.
O atraso no projeto Colectora soma-se a um cenário mais amplo de atrasos na incorporação da nova geração na Colômbia.
A previsão era de uma adição de 4475 MW até 2026, mas, de acordo com os dados fornecidos, até 27 de agosto, apenas 732,8 MW haviam sido adicionados.
O novo cronograma, portanto, prevê que abril de 2027 será a data de conclusão de um dos projetos mais importantes para desbloquear a expansão das energias renováveis no norte da Colômbia.
Com a seção sul concluída, a seção norte com mais de 80% de conclusão e a subestação Colectora praticamente finalizada em termos de obras civis, o principal desafio passa a ser externo ao trabalho físico: concluir as novas consultas e cumprir as condições necessárias para energizar plenamente uma linha projetada para transportar mais de 1000 MW de energia eólica de La Guajira para o resto do país.
